道路築造工事(R6-1工区)
《★弊社工事実績のご紹介!★》
【工事名】
道路築造工事(R6-1工区)
【工事箇所】
中川下水処理場内(ふるいヤード)
【期間】
2025年3月25日着工~2025年7月31日頃竣工予定
【内容】
◎敷地造成工
◆分別処理工
・ふるい分け:2800.0m³
・ふるい分け殻小割:140.0m³
・安定処理:2600.0m³
・一次分別処理:3100.0m³
・二次分別処理:630.0m³
・三次分別処理:440.0m³
◆残土処理工
・土砂運搬:2610.0m³
・殻運搬:673.0m³
・廃棄物運搬:66.0m³
【使用機械、方法】
◆分別処理工
・ふるい分け:受入した残土を0.7m³BHのスケルトンバケットにて、ガラと残土に分別します
・安定処理 :上記にてふるい分けた残土を改良機(BZ210)にて、生石灰を使用して安定処理

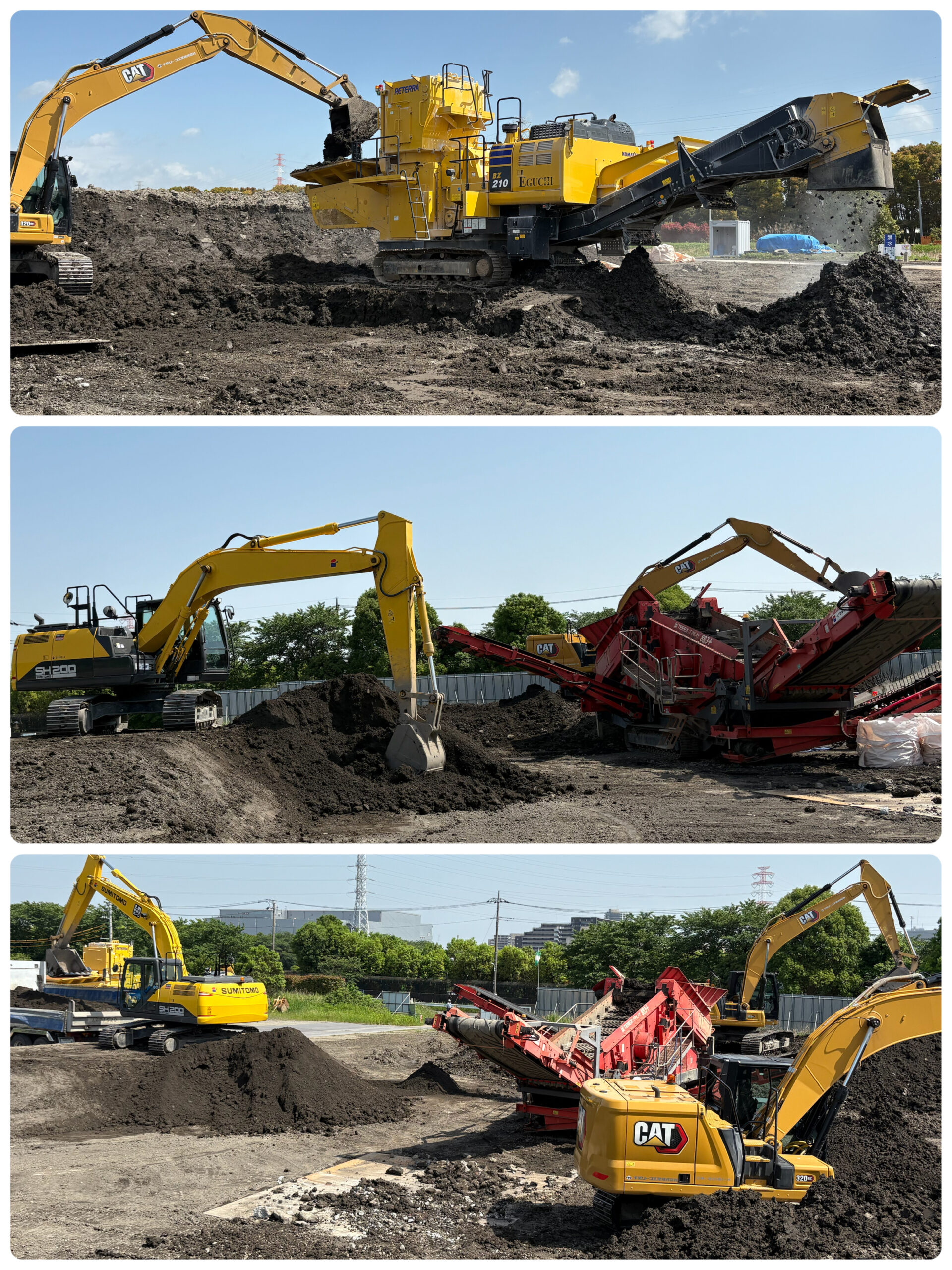

・分別処理:FINLAY883自走式分別機による3方向分別を実施、20㎜の網目で残土、ガラ、混合廃棄物へ分別
┗アンダー材(残土)とミドル材(ガラ、混廃)オーバー材(ガラ)へのふるい分けを行います ┗1次~3次分別まで実施し、細かく分別を行います
◆残土処理工
・土砂運搬 :ふるい分けにより得られたアンダー材(残土)は、八潮市のストックヤードへ運搬
┗その他ミドル、オーバーにて分別されたガラと、混合廃棄物をそれぞれ処分となります
【工事担当コメント:工事部 石毛】
現場内では、改良機や分別機などの環境機に加え、0.7m³のバックホウを複数台使用し、並行作業を行っております。そのため、各種機械の安全な離隔を確保し、接触事故の防止に努めてまいります。
また、分別作業時には混合廃棄物の選別にあたり、土工によるピッキング作業も行います。
作業員の安全を最優先に、安全管理を徹底して進めてまいります。
